Очертания итога: симферопольский аэропорт готов на 12/14 - «70 лет Победы» » Новости Крыма

✔ Очертания итога: симферопольский аэропорт готов на 12/14 - «70 лет Победы»



Очертания итога: симферопольский аэропорт готов на 12/14 - «70 лет Победы»


Новый терминал международного аэропорта Симферополя приобрел итоговые очертания: с фасада убирают строительные леса, отчетливо просматриваются особенности прилегающей территории и внутреннего интерьера, заработали эскалаторы, а по транспортерной ленте проехал первый чемодан (пока лишь кого-то из строителей). Нет никаких причин опасаться, что к концу 2018 года первый самолет не состыкуется с телетрапом нового аэровокзального комплекса.


Двенадцать четырнадцатых

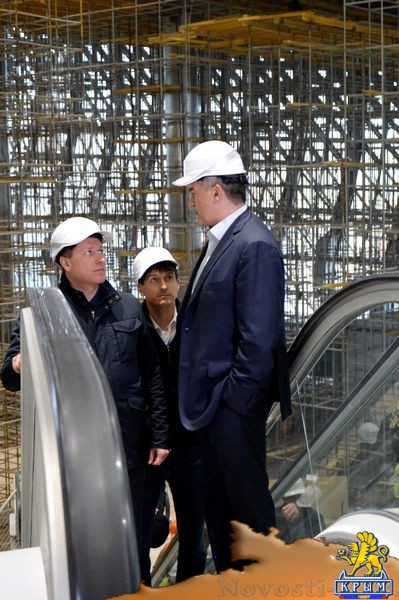

«Мы сейчас прошли 12 из 14 ключевых дат. Отклонений никаких нет, подрядчик выполняет свои обязательства в полном объеме в оговоренные сроки. Рисков по несвоевременному вводу в эксплуатацию мы не видим. Степень готовности высокая», – рассказал журналистам генеральный директор ООО «Международный аэропорт Симферополь» Евгений Плаксин.

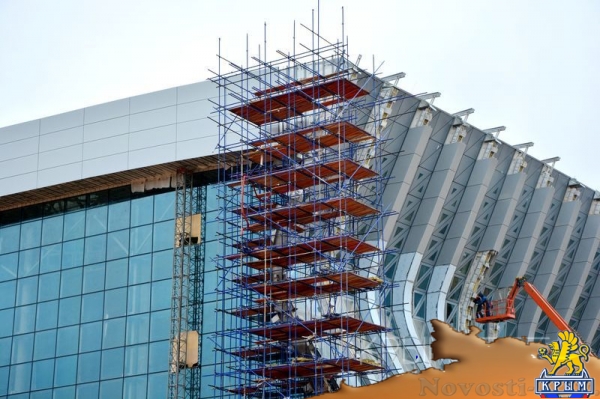

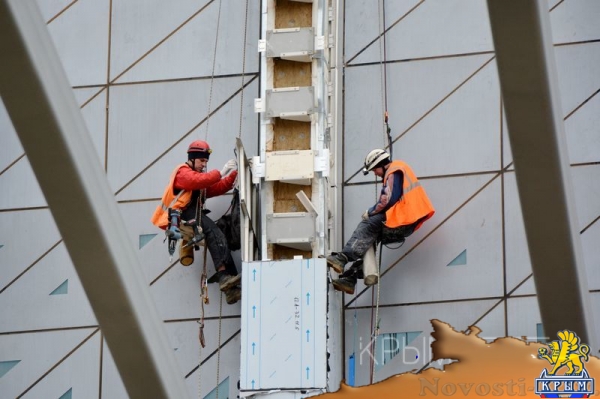

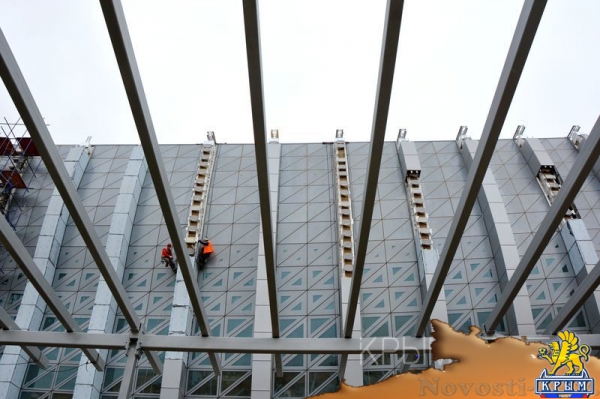

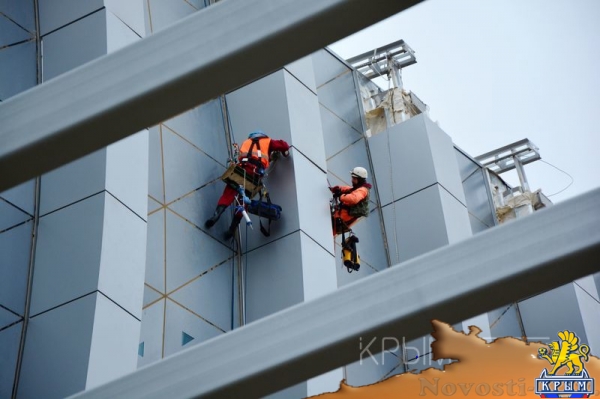

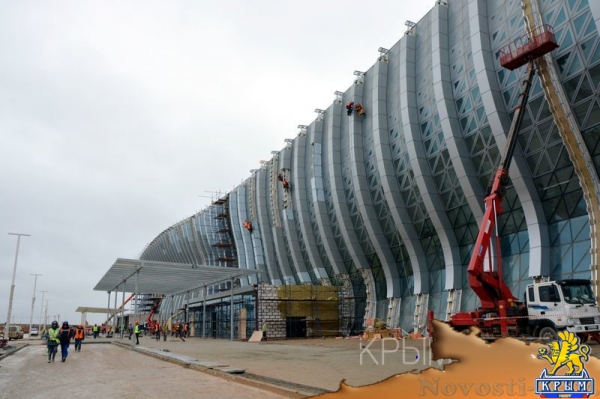

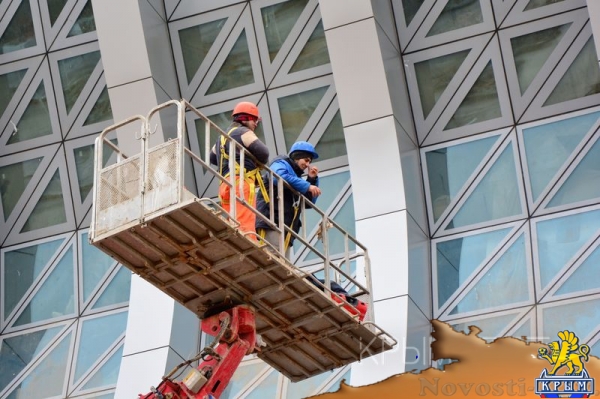

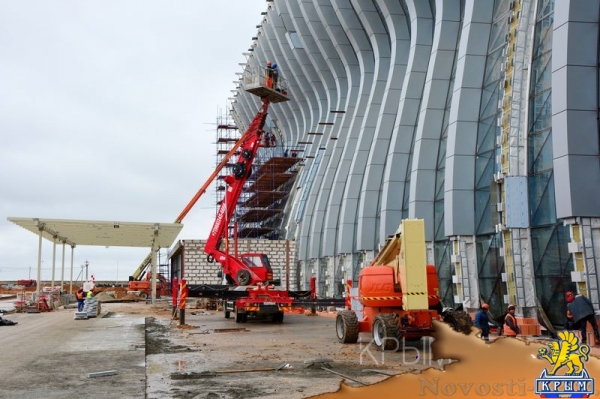

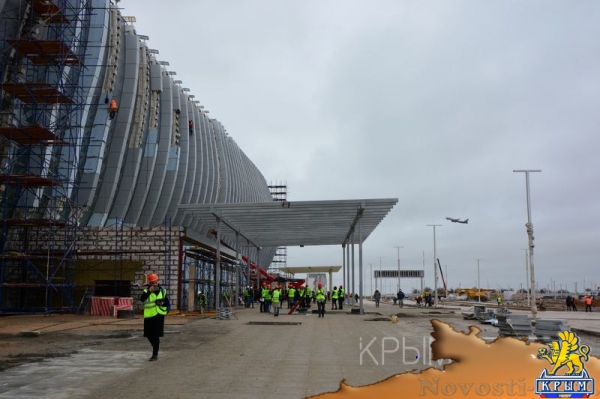

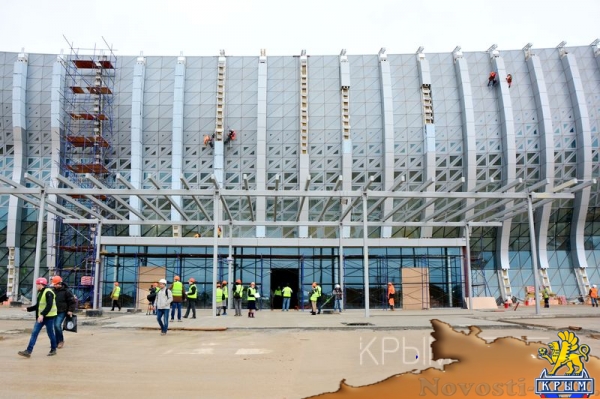

По данным на середину декабря, монтаж внутриплощадочных сетей выполнен на 93%, внутренняя отделка – на 82%, инженерные сети – на 73%. До конца года на 100% будут выполнены работы по отделке фасада – снаружи здание уже почти целиком свободно от строительных лесов, обустроены парковки и автомобильные подъезды к главному входу, после чего строители приступят к финальному этапу благоустройства прилегающей территории (на данный момент работы выполнены на 70%).


До конца года будет запущена и система обработки багажа. Кстати, первая в своем роде – полностью разработана и произведена в России. Тестирование транспортерной ленты уже началось.


Запущены в эксплуатацию и многочисленные эскалаторы в залах аэропорта – пока ими пользуются строители, ускоряя себе перемещение с первого на третий этаж. Но уже весной ими воспользуются первые пассажиры.


Природный интерьер

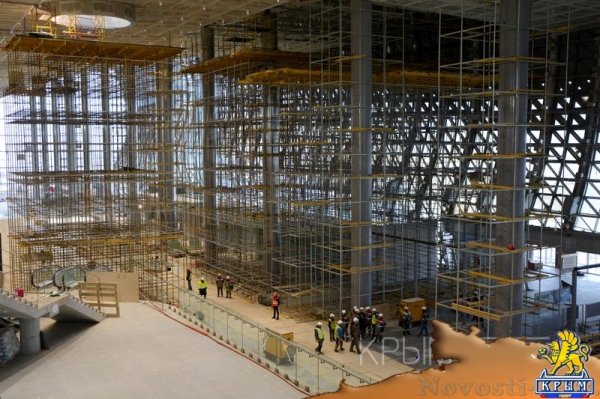

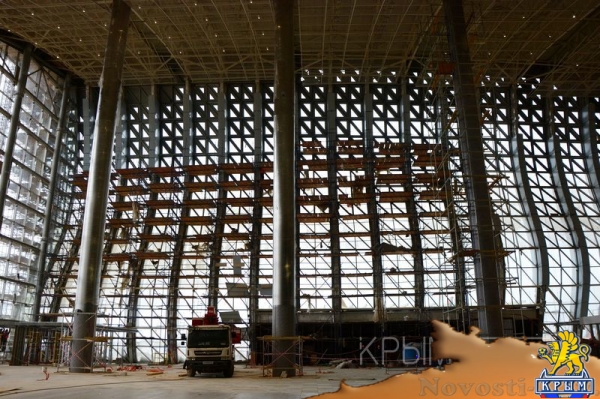

Исчезнувшие с фасада строительные леса переместились внутрь терминала. Они нужны для отделки аэровокзального комплекса, в том числе для украшения потолка. Рабочие подсчитали, что с учетом площади работ и высоты потолка, леса занимают около 30 тысяч кубических метров.

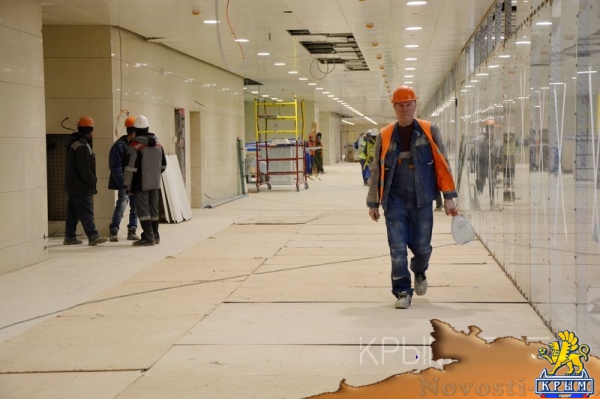

Отделочные работы близятся к завершению, а декорирование комплекса только начинается. Внутри будет много зелени, субподрядчик готовится к открытию зеленой стены.


«В симферопольском аэропорту будет реализована самая большая зеленая стена в Европе– более 1,6 кв. метров, длиной – 110 метров, высотой – 15», – рассказала исполнительный директор компании «Бюро фитодизайна «Фикус», которая ведет озеленительные работы внутри нового терминала, Марина Тутушкина.

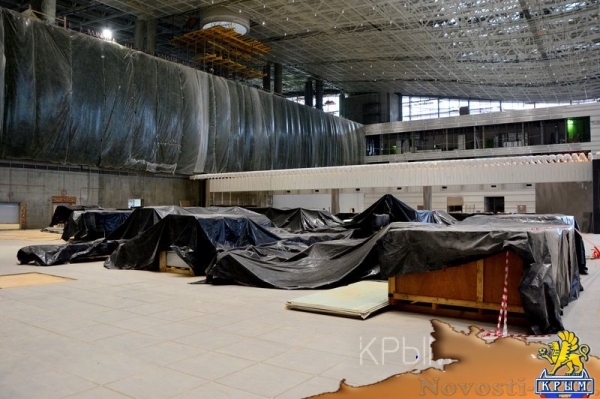

Стена на две трети будет искусственной, в остальной части будут посажены тропические нецветущие растения. Поливать установку будут с помощью системы капельного орошения. Сейчас же она стоит укрытая пленкой, чтобы строительная пыль не испортила красоту. Помимо этого, по всему терминалу расставят фикусы и стеклянные кубы, внутрь которых поместят субтропические и тропические растения, встречающиеся в Крыму.


Параллельно с работами, которые ведет подрядчик и субподрядчики строительства терминала, идет процесс технологического подключения аэровокзального комплекса к энергосетям и строительство транспортной развязки – эти работы взяли на себя республиканские власти.

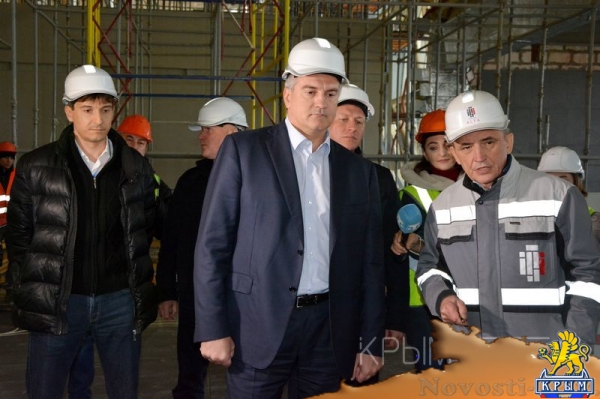

«Вообще все мероприятия синхронизированны и должны быть готовы одновременно: и ввод в эксплуатацию (терминала), и сопутствующая инфраструктура. Поэтому все без исключения бюджетные мероприятия должны выполниться в срок, одновременно с окончанием терминального комплекса», – рассказал журналистам глава Крыма Сергей Аксёнов.



Новый терминал международного аэропорта Симферополя будет располагаться на новой площади. Ей уже дали название, в решении Укромненского сельского совета она обозначена как площадь Воссоединения. То есть адрес аэровокзального комплекса будет звучать: Симферопольский район, село Укромное, площадь Воссоединения, дом 1.


Строительство нового терминала в международном аэропорту Симферополь площадью более 78 тысяч квадратных метров началось в мае 2016 года. Общая стоимость работ с учётом НДС составит 32 млрд рублей. При этом 30% средств будут привлечены от инвесторов, а еще 70% – за счёт банковских кредитов, в частности РНКБ и банка «Россия». Кроме того, ещё около 12 млрд рублей будет выделено на реконструкцию аэропорта в рамках федеральной целевой программы развития Крыма. Ввод в эксплуатацию аэровокзального комплекса запланирован на весну 2018 года. После этого пропускная способность аэропорта увеличится до 3 650 пассажиров в час. В год он сможет обслуживать 6,5 млн пассажиров.
